За риболовни марки, вносители и търговци на едро знанието, че производството отнема „30–45 дни“ не е достатъчно, за да планират OEM поръчка.
Действителният график на проекта може също да включва потвърждение на спецификация, разработване на проби, тестване на продукта, ревизии, снабдяване с компоненти, масово производство, проверка на качеството, опаковане и международна доставка.
По-добър начин да планирате поръчка на OEM риболовни принадлежности е да работите назад от датата, на която се нуждаете от доставката на продуктите-, а не просто от планираната дата на пускане на пазара.
За много стандартни продукти за риболовни принадлежности масовото производство може да отнеме приблизително 30–45 дни след потвърждаване на всички производствени детайли. Персонализирани въдици, CNC-машинни макари, нови форми и проекти, включващи специални компоненти, може да изискват значително повече време.
Основното разграничение е просто:
Времето за производство е само една част от общото време за изпълнение на проекта.

Време за изпълнение на производството спрямо общото време за изпълнение на проекта
Когато доставчик цитира време за изпълнение на продукцията, купувачите трябва първо да потвърдят какво точно включва това число.
Типичен OEM проект за риболовни принадлежности може да следва следната последователност:
Спецификации на продукта → Разработване на проби → Тестване на проби → Окончателно одобрение → Масово производство → QC & Опаковка → Международна доставка → Доставка
Например една въдица може да изисква около 45 дни за масово производство. Това не означава, че нов персонализиран проект за въдица може да започне 45 дни преди необходимата дата за доставка.
Преди да започне масовото производство, купувачът все още може да трябва да потвърди:
- Материал и конструкция на заготовката
- Дължина, мощност и действие
- Водачи и макародържач
- Конфигурация на дръжката
- Цветове и графики
- Позиция на логото
- Примерно изпълнение
- Изисквания към окончателната опаковка
За нов продукт тези -предпроизводствени стъпки понякога могат да отнемат толкова време, колкото и самото производство. Купувачите, които са нови в процеса, също могат да прегледат нашитеOEM ръководство за производство на риболовни принадлежности за по-широк преглед на MOQ, вземане на проби, персонализиране и производство.

Типични OEM срокове за доставка на риболовни принадлежности
Сроковете за доставка варират значително според конструкцията на продукта, нивото на персонализиране, компонентите, количеството на поръчката и текущия производствен график.
Следните диапазони могат да се използват като общи референции за планиране въз основа на обичайни OEM проекти за риболовни принадлежности:
| Продукт / Процес | Типично референтно време за изпълнение |
|---|---|
| Мостра от съществуваща риболовна макара | Около 7-10 дни |
| Нова персонализирана проба на макара за риболов | Около 30-45 дни |
| Масово производство на стандартна риболовна макара | Около 35 дни |
| CNC производство на алуминиева макара за риболов | Около 60-70 дни |
| Мостра на въдица по поръчка | Около 30-45 дни |
| Масово производство на въдица | Около 45 дни |
| Съществуваща проба-примамка за риболов на мухъл | Около 1 седмица |
| Масово производство на примамки за риболов | Около 30 дни |
| Разработка на нова форма за примамка | Около 20-30 дни |
| QC, опаковане и подготовка на пратката | Оставете около 1 седмица |
Това са референции за планиране, а не гарантирани графици. Количеството на поръчката, спецификациите, материалите, фабричният капацитет и наличността на компонентите могат да повлияят на крайния график за доставка.
За въдици, използващи специфични маркови компоненти, доставката на компоненти може да се превърне в най-дългата част от проекта. Например, някои поръчки на компоненти на Fuji може да изискват значително по-дълга подготовка от самия процес на производство на пръти.
Ето защо купувачите трябва да поискаткритично{0}}време за изпълнение на пътя, не само времето за фабрично сглобяване.
Кога всъщност започва времето за изпълнение на производството?
Едно от най-често срещаните недоразумения при закупуване на OEM е приемането, че времето за производство започва веднага след плащане на депозит.
На практика времето за масово{0}}производство обикновено трябва да се отчита, след като необходимите производствени детайли са финализирани.
В зависимост от проекта те могат да включват:
Спецификации + Материали + Компоненти + Цветове + Лого + Произведения на изкуството + Опаковка + Окончателно одобрение на мостра
Ако купувачът плати депозита, но промени дръжката, конфигурацията на водача, цвета на примамката или изображението на опаковката две седмици по-късно, тези две седмици не трябва автоматично да се считат за част от времето за производство на фабриката.
Поради тази причина купувачите, които сравняват оферти от различни доставчици на риболовни принадлежности, трябва винаги да питат:
„От кой момент започва посоченият от вас срок за производство?“
Това прави сравненията на-времето за изпълнение много по-смислени, когато виесравнете офертите на доставчика на риболовни принадлежностиот различни производители.
Защо пробите трябва да се планират отделно
За нов OEM продукт разработването на примери обикновено трябва да се третира като отделен етап от проекта, а не да бъде включено във времето за масово-производство.
Основната цел на първата проба е да провери самия продукт.
Купувачите трябва да се съсредоточат върху фактори като:
- Качество на продукта
- Строителство
- Материали
- Размери и тегло
- Изпълнение
- Компоненти
- Покритие и изработка
Поради тази причина често не е необходимо да се разработва цялостна персонализирана опаковка за продажба на дребно за първата функционална проба.
Обикновено има по-голям смисъл първо да проверите дали пръчката, макарата или примамката отговарят на необходимия стандарт за качество и производителност. След това опаковката може да бъде финализирана, докато продуктът се движи към масово производство.
Това избягва изразходването на допълнително време и пари за разработване на опаковка за продукт, който все още може да изисква промени.
Защо времето за зареждане на въдица, макара и примамка е различно
Риболовните принадлежности не трябва да се третират като една производствена категория, когато се планират срокове за изпълнение.
Въдици
Персонализираните въдици обикновено включват множество компоненти от различни доставчици, включително заготовки, водачи, макародържачи, EVA или коркови дръжки, декоративни части и опаковки.
Стандартната персонализирана проба на пръчка може да отнеме приблизително 30–45 дни, с масово производство около 45 дни след одобрението.
Специалните компоненти обаче могат значително да удължат графика.
Макари за риболов
Съществуваща платформа за макари със сравнително проста OEM персонализация обикновено може да се движи по-бързо от напълно нов проект за разработка на макари.
Стандартното производство на макари може да бъде около 35 дни, докато CNC-обработените алуминиеви макари може да изискват приблизително 60–70 дни, тъй като процесите на обработка, довършителни работи и сглобяване са по-сложни.
Примамки за риболов
Съществуващите-проби от примамки за плесени за риболов често могат да бъдат приготвени относително бързо-понякога за около една седмица.
Масовото производство може да отнеме около 30 дни в зависимост от поръчката и производствения график.
Ако е необходима нова форма, трябва да се добавят приблизително 20-30 дни за разработване на матрицата, преди да може да продължи нормалното тестване на проби и производството.
Първи поръчки срещу повторни поръчки
Повтарящите се поръчки обикновено са по-лесни за управление, но купувачите не трябва да приемат, че физическото производствено време във фабриката ще бъде съкратено наполовина.
Повторна поръчка на примамка, например, все още може да изисква приблизително 30 дни производство в зависимост от фабричния график.
Основното предимство е, че много-предварителни производствени решения вече са завършени.
Повторна поръчка може вече да е одобрена:
- Спецификации
- Материали
- Цветове
- Компоненти
- Произведение на логото
- Опаковъчни файлове
- Стандарти за качество
В резултат на това,общ график на проектаможе да бъде много по-кратък, дори когато действителното-време за масово производство остава подобно.
Това разграничение е особено важно за планирането на попълване на запасите.
Отделете време за проверка на качеството и подготовка на пратката
Денят на завършване на производството не трябва автоматично да се третира като дата на изпращане.
Продуктите все още трябва да завършат окончателна проверка, опаковане, подготовка на кашона и договорености за изпращане.
За целите на планирането, позволявайки приблизителноедна допълнителна седмицаслед производството е разумен подход за много поръчки на OEM риболовни принадлежности.
В WH Fishing въдиците и макарите се проверяват преди изпращане и QC снимки или видеоклипове също могат да бъдат предоставени, когато е необходимо.
Вграждането на това време в първоначалния график за покупки е по-безопасно, отколкото третирането на QC като неочаквано забавяне в края на производството.
Завършването на производството не е датата на доставка
Международният транспорт трябва да се изчислява отделно от производството.
За пратки до Съединените щати типична справка може да бъде:
| Метод на доставка | Типична справка |
|---|---|
| Експрес | Около 5 дни |
| Air DDP | Около 10 дни |
| Морски превоз | Около 25–30 дни след отплаването на кораба |
Действителните транзитни времена могат да варират в зависимост от дестинацията, разписанието на полета или кораба, митническите процедури и логистичните условия.
Морските товари изискват особено внимание.
„25–30 дни след заминаването на кораба“ не означава непременно, че товарът ще пристигне 25–30 дни след напускане на фабриката.
Може също да е необходимо време за:
- Подготовка за износ
- Доставка до спедитор или пристанище
- График на контейнера
- В очакване на отплаването на кораба
- Обмитяване
- Окончателна вътрешна доставка
Следователно купувачите трябва да правят разлика междуфабрична дата на завършване, дата на отплаване на кораба, идата на доставка в склада.
Работете назад от изискваната дата на доставка
Един от най-ефективните начини за управление на проект за OEM риболовни принадлежности е да започнете с един въпрос:
Кога инвентарът трябва физически да пристигне във вашия склад?
След това работете назад:
Необходима складова доставка
↑ Международна доставка
↑ QC и подготовка за изпращане
↑ Масово производство
↑ Окончателно одобрение на продукта
↑ Примерно тестване и ревизии
↑ Примерно развитие
↑ Потвърждение на спецификацията
Този метод осигурява много по-реалистичен график за покупки, отколкото просто да питате дали дадена фабрика може да „произведе поръчката преди пускане на пазара“.
Продукт, който завършва производство една седмица преди датата на пускане на пазара, вече е закъснял, ако все още се нуждае от четири седмици международен транспорт.
Пример: Планиране на пускане на риболовни принадлежности през март
Помислете за американска риболовна марка, която планира да пусне нов продукт1 март.
На пръв поглед пускането на поръчката през януари може да изглежда достатъчно рано, ако доставчикът цитира 30–45 дни производство.
В действителност това може да бъде високо{0}}рисков график.
За стартиране през март по-безопасната цел е да имате инвентаравече е доставен в САЩ преди китайската Нова година, вместо да разчитате на производство или доставка веднага около или след празника.

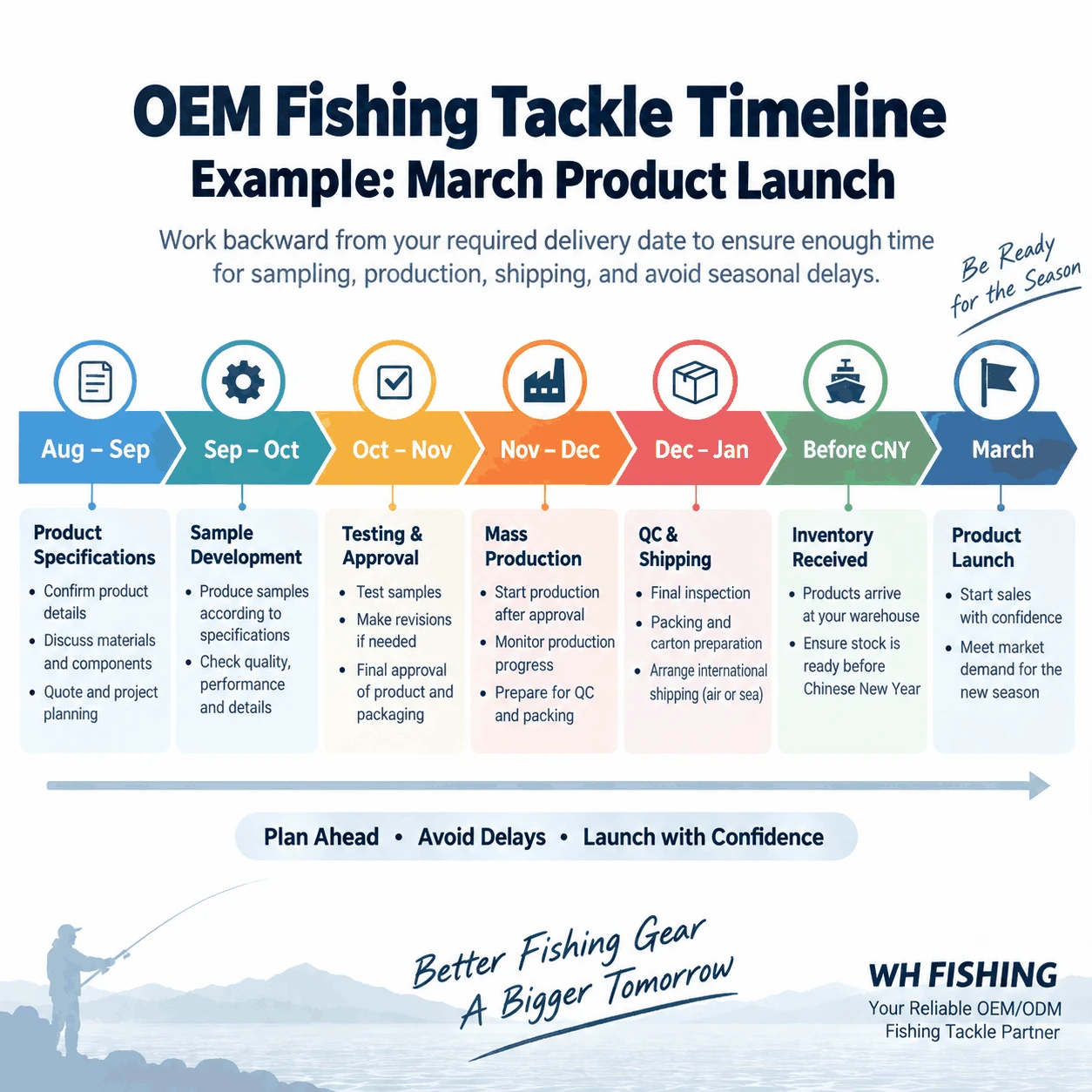

Една по-практична последователност на планиране може да изглежда така:
| Етап | Приблизителен планов период |
|---|---|
| Спецификации на продукта и потвърждение на доставчика | август–септември |
| Примерно развитие | септември–октомври |
| Тестване на проби, ревизии и окончателно одобрение | октомври–ноември |
| Масово производство | ноември–декември |
| QC, опаковане и международна доставка | декември–януари |
| Инвентарът е получен | Преди китайската нова година |
| Пускане на продукт | март |
Точните дати ще зависят от продукта. Персонализирана въдица със специални компоненти може да се наложи да стартира по-рано от съществуваща-формована примамка.
Важният принцип е:
Не използвайте датата на стартиране като краен срок за производство. Използвайте необходимата дата на доставка на склада.

Как китайската Нова година може да повлияе на времето за доставка на риболовни принадлежности
Китайската нова година е един от най-важните фактори за планиране за купувачите, които се снабдяват с риболовни принадлежности от Китай.
Рискът не се ограничава до официалните празнични дати.
Производството на риболовни принадлежности често зависи от множество доставчици нагоре по веригата за компоненти, опаковки, хардуер, машинна обработка, повърхностна обработка и други процеси.
Някои доставчици нагоре по веригата може да започнат да намаляват производствения си капацитет или да затварят за празничния период отначалото на декември.
С наближаването на празника:
- Наличността на компонентите може да стане по-малка
- Производствените опашки могат да станат по-дълги
- Доставчиците на опаковки може да спрат да приемат нова работа
- Изнесените довършителни процеси може да станат по-трудни за планиране
- Логистичният капацитет може да стане по-ограничен
Производството също така не е задължително да се върне на пълен капацитет веднага след празника.
За поръчки, които трябва да поддържат пускане на пазара през ранна пролет, купувачите трябва да избягват изграждането на график, който зависи от производството в последния-минут непосредствено преди китайската Нова година или бързото производство веднага след нея.
За стартиране през март доставката на инвентара преди празника осигурява значително по-голяма защита при планиране.
Често срещани причини поръчките на OEM риболовни принадлежности се забавят
Не всяко забавяне е причинено от производствения капацитет на фабриката.
В много OEM проекти възникват забавяния преди официалното начало на производството.
Непълни спецификации
Продуктът се цитира преди материалите, компонентите или изискванията за изпълнение да бъдат напълно определени.
Повтарящи се примерни промени
Промяната на спецификациите след всеки прототип естествено удължава времето за разработка.
Късно произведение на изкуството
Файловете с лого, цветните препратки или позициите за печат не са финализирани.
Промени в опаковката
Опаковките за продажба на дребно се преразглеждат след одобрение на продукта.
Специални компоненти
Маркирани водачи, макародържачи, лагери или други компоненти може да имат по-дълги цикли на доставка.
Нови форми
Разработката на ODM примамка или компонент изисква инструменти, преди да започне нормалното вземане на проби.
Пиков-сезонен капацитет
Производствените опашки стават по-дълги, когато много купувачи подготвят инвентар за един и същ сезон на продажба.
китайска нова година
Веригите за доставки нагоре по веригата може да се забавят доста преди официалния празник.
Проверка или преработка
Ако QC идентифицира проблем, коригирането му е по-важно от изпращането на неприемлив продукт на първоначалната дата.
Реалистичният график за покупки трябва да включва достатъчно буфер за управление на тези възможности.
Контролен списък за-предварителното{1}}време на купувача
Преди да потвърдят поръчка на OEM риболовни принадлежности, купувачите трябва да проверят:
- Всички продуктови спецификации финализирани ли са?
- Функционалната проба тествана и одобрена ли е?
- Предлагат ли се специални компоненти?
- Цветовете и покритията потвърдени ли са?
- Окончателно ли е оформлението на логото?
- Опаковката потвърждава ли се преди масовото производство да го изисква?
- От коя дата доставчикът изчислява времето за производство?
- Колко време е запазено за окончателен QC и опаковане?
- Кой метод на доставка ще бъде използван?
- Посоченото транзитно време пристанище-до-пристанище, летище-до-летище ли е или доставено?
- Графикът припокрива ли китайската Нова година или друг пиков-период на производство?
- Каква е необходимата дата за доставка на склада?
- Има ли достатъчно буфер преди действителното пускане на продукта?
Ясният отговор на тези въпроси може да предотврати много от проблемите с планирането, които възникват при закупуване на OEM.
Планирайте целия проект, а не само производството
Времето за доставка на OEM риболовни принадлежности никога не трябва да се оценява с помощта на един производствен номер.
Доставчик, който казва „35 дни“, може да описва само масово производство.
Купувачът все още може да се нуждае от допълнително време за:
Вземане на проби + Тестване + Ревизии + Доставка на компоненти + Производство + QC + Опаковка + Международна доставка
За утвърдени повтарящи се продукти процесът може да бъде относително лесен.
За нова въдица, макара или примамка етапът на разработка може да представлява значителна част от общия график.
Следователно най-сигурният подход е първо да се определи необходимата дата за доставка на склада и да се работи назад през всеки етап от проекта.
За марките, които планират сезонни пускания на пазара, това също осигурява достатъчно време за решаване на проблеми с качеството или логистиката, без да принуждава доставчика да избира между спазване на крайния срок и спазване на необходимия стандарт за качество.
WH Fishing предоставяOEM & ODM услуги за риболовни принадлежностиза риболовни марки, вносители и търговци на едро, обхващащи въдици, макари, примамки и свързани принадлежности. Сроковете за изпълнение на проекта се оценяват според действителния продукт, изискванията за персонализиране, компонентите, количеството на поръчката и необходимия график за доставка.
Когато поискате оферта, предоставяйте както вашитецелево количество за поръчкаиизисквана дата на доставкани помага да препоръчаме по-реалистичен план за производство и доставка.
ЧЗВ
1. Колко време отнема производството на OEM риболовни принадлежности?
Много стандартни продукти за риболовни принадлежности изискват приблизително 30–45 дни за масово производство, след като всички производствени детайли бъдат потвърдени. Персонализирани пръти, CNC макари, специални компоненти и нови форми може да изискват повече време.
2. Времето за производство включва ли разработване на проби?
Обикновено не трябва. За нови OEM продукти разработването на проби, тестването и одобрението трябва да се планират отделно преди масовото производство.
3. Колко време трябва да позволя за QC и опаковане?
За много поръчки на OEM предоставянето на приблизително една допълнителна седмица след производството за инспекция, опаковане и подготовка на пратката е практически ориентир за планиране.
4. Колко рано трябва да започна проект за OEM риболовни принадлежности за пускане през пролетта?
Зависи от продукта и местоназначението, но купувачите трябва да работят назад от изискваната дата на доставка в склада. За стартиране през март, включващо производство в Китай, доставянето на инвентара преди китайската Нова година може значително да намали риска от планиране.
5. Повторната поръчка винаги ли е по-бърза?
Цялостният проект може да бъде по-бърз, тъй като спецификациите, произведенията на изкуството и опаковката вече са одобрени. Обаче физическото масово-време за производство може да остане подобно в зависимост от продукта и текущия фабричен график.
